中節能廣西博白云飛嶂風電場220kV送出線路及變電站間隔改擴建工程是廣西泰能工程咨詢有限公司與廣西漓昇電力建設有限責任公司為聯合體牽頭的總承包項目,項目于2019年11月1日正式開始施工,計劃于2020年10月31日投產,項目擴建220kV出線間隔一個;新建云飛嶂風電場升壓站?博白變220kV線路,線路長度為38.584km。該項目建成投入運營后,當?shù)?/span>電網網架更合理,進一步加強供電能力,將推動地方高質量發展。
? 項目部掛牌成立
2018年12月24日,我公司總承包項目部及廣西漓昇電力建設有限責任公司施工項目部正式掛牌成立。項目部成立以來,嚴格控制本項目的安全、質量、進度和投資,確保整個總承包項目的勘測、設計、采購、施工、安裝和調試等全部過程的質量、環境和職業健康安全滿足相關法律法規、標準規范以及業主要求,力爭按時達標投產,鑄就精品工程。
? 第一基基礎澆筑
2019年11月8日,線路第一基鐵塔基礎開始澆筑,標志著本項目全面進入具體實施階段。

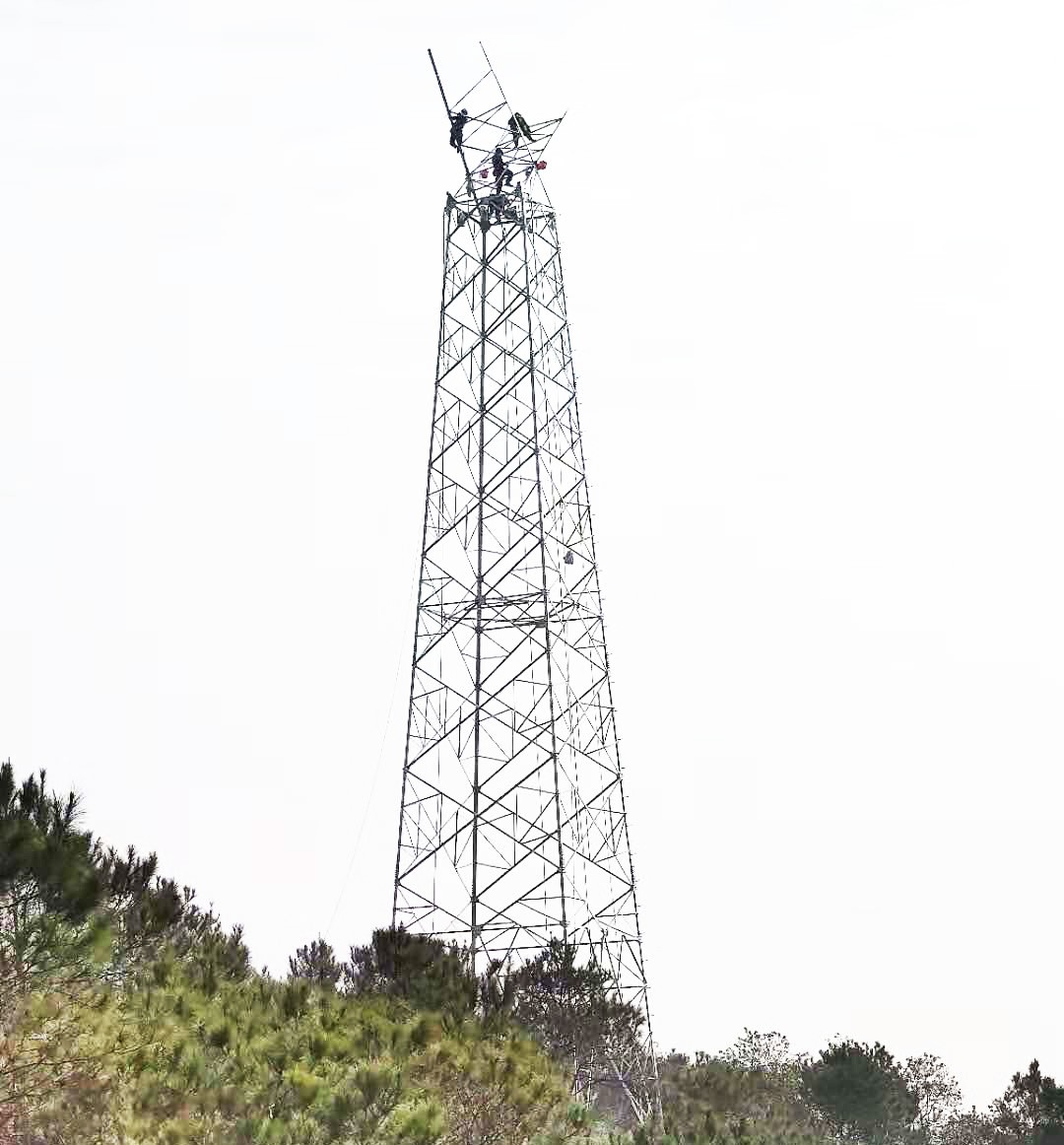

? 第一基鐵塔組立
2019年12月30日,線路第一基鐵塔開始組立,標志著本項目正式進入鐵塔組立階段,為后續導線的展放工作奠定了堅實的基礎。
? 當前進度
截止2020年8月4日,本項目線路部分已完成全部103基桿塔的基礎澆筑和桿塔組立工作,目前已進入最后2km線路架線和附件安裝工作。
項目開始至今,泰能公司總承包項目部克服疫情和天氣影響,與施工單位合理安排分工,科學組織施工,所有工序有條不紊向前推進,為后續風電場送電奠定了堅實的基礎。同時在施工過程和中間驗收中,業主、監理單位多次考察施工現場,對施工現場的安全防護措施、施工質量及項目進度給予了高度評價,肯定了項目部的工作。
泰能公司總承包項目部繼續充分發揮示范引領作用,形成合理調度、高效協調、快速辦理新局面,做好全過程管控,為高位推進重大項目建設提供有力保障,發揮全產業鏈優勢 服務高質量發展,確保整個項目按時達標投產。
廣西泰能工程咨詢有限公司 ? 2006 版權所有 | 技術支持:傳導網絡 桂ICP備12006011號-1 桂公網安備 45010302001887號
